相信大家從網上看了不少裝修的具體流程,但事實上,不同的裝修項目、不同的裝修團隊、不同的裝修時間點,裝修的流程并非是固定不變的。
盡管如此,裝修還是有一個基本的流程的,下面我就簡單的說一下題主說的140平米毛坯房具體的裝修流程是什么。
一、基本流程

1準備工作→2裝修設計→3前置訂購→4設計交底→5結構拆改→6水電改造→7木工工程→8瓦工工程→9油工工程→10安裝工程→11開荒保潔→12軟裝和家電進場→13通風換氣→14油工修補→15喬遷新居
以上一共是15個步驟,但個別環節是可以進行順序調整的,還有彼此交叉施工的,下面我會進一步闡述。
二、流程簡述
1、準備工作

我這里說的準備,主要是業主自己和家人要做好思想上的準備和充分溝通,以我對上千戶業主裝修的跟蹤經驗表明,多數裝修過程中出現的家庭矛盾都是由于在這個階段溝通不充分造成的。
這部分的準備工作主要包括::
(1)和家人溝通好設計風格的初步定位,我說的家人主要包括凡是將來可能參與到你裝修中的人,包括公公婆婆、岳父岳母等人,尤其是為你出錢出力的人哈,當然了,還要包括孩子。
(2)對核心功能的要求,比如,每個房間的功能,熱水供應方式,供暖方式,空調選擇,新風系統,水處理系統,廚房的主要設備,衛生間的主要設備等,這些是設計師無法幫你下決定的,需要自己先明確一下;
(3)確定好裝修預算,同時要為自己留下一個合理的預留資金,因為裝修過程中需要調整的情況很多。
(4)確定設計方式,是自行設計還是找裝修公司、設計工作室、獨立設計師等完成家裝設計。
(5)確定施工方式,是選擇裝修公司施工,還是選擇施工隊施工,這個也要想好。
(6)確定一個負責人,什么意思呢?比如老婆負責裝修,一旦某個項目老公不喜歡,那么,作為老公的,這個時候一定要閉嘴,反之也是這樣。如果沒有一個負責人,老公今天說這樣裝,老婆來了有讓這樣裝,工人就該暈菜了,干脆就拖著,所以導致工地延期,說實話,這樣的的事情我見過很多。
2、設計階段

如果是業主自行設計,本階段可以略過。
如果是專業的設計師幫你設計,一般的流程是先出平面布置圖,業主確認之后,設計師開始根據你理想中的效果出幾張效果圖,沒有問題后,設計師開始做詳細的施工圖。需要提醒的是,平面圖環節一定要充分論證后再讓設計師進行下一步的工作,否則后期只要有改動,就會麻煩很多。
3、前置訂購
前置訂購沒有聽過吧?對,這是秀巢網提出的,一般的人當然沒有聽說過,但卻非常!非常!非常!重要。
因為設計方案確定之后,并不意味著馬上就可以開工了,因為有些產品是需要在動工之前就要確定下來的,比如櫥柜、新風系統、中央空調、壁掛爐、水處理系統、浴缸等,這些產品必須在開工前全部確定下來,在設計交底現場就需要和施工隊溝通清楚相關的技術要求。秀巢網將這些產品命名為前置訂購產品。如果沒有重視的話,將來的施工一定會延期的。一個最常見的案例就是,水電工都快完工了,業主的櫥柜設計方案還沒有定下來,導致廚房的水電路一直沒有辦法進行改造。
當然了,我說的前置產品不一定是要求業主這個階段就要全款買下來,而是要確定下來具體的廠家和具體的產品型號,工隊需要的時候提供給他們就可以了。
4、設計交底

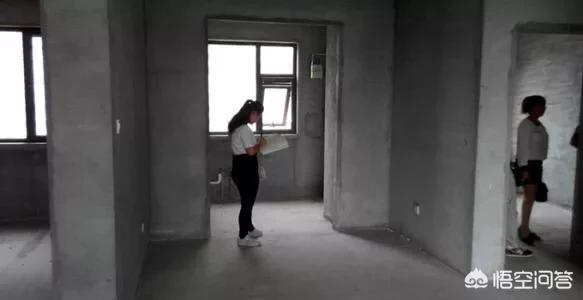

即使是業主自行設計,本階段也不能略過,由業主提出相應要求即可。

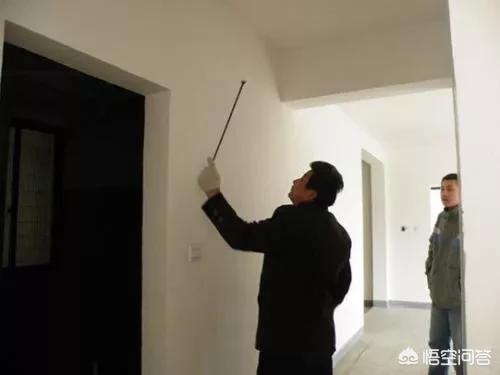

設計交底,要求設計師、業主、工長和監理都要求到場,由設計師向工長講解具體的裝修要求和需要注意的地方。
另外,前面提到的前置產品的廠家工作人員也盡可能同時到現場進行一起交底,實在現場去不了的,錯后兩三天還需要再去,否則設計到水電路改造的,工人沒有辦法開工。
交底環節也非常重要,這個時候,交底工作越細致,后期的麻煩就會越少。
5、結構拆改

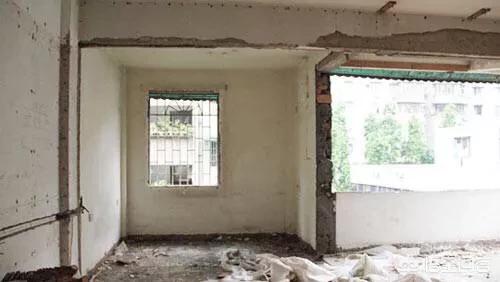

這個階段的主要工作就是鏟墻皮,拆舊墻、砌新墻,鏟除其它不需要的項目等。
如果是老房裝修,該項工作也可以放在設計交底之前完成,先讓施工隊拆除,這樣交底的效果更好一些,因為房子能拆的都拆了,結構更加一目了然了。
6、水電改造

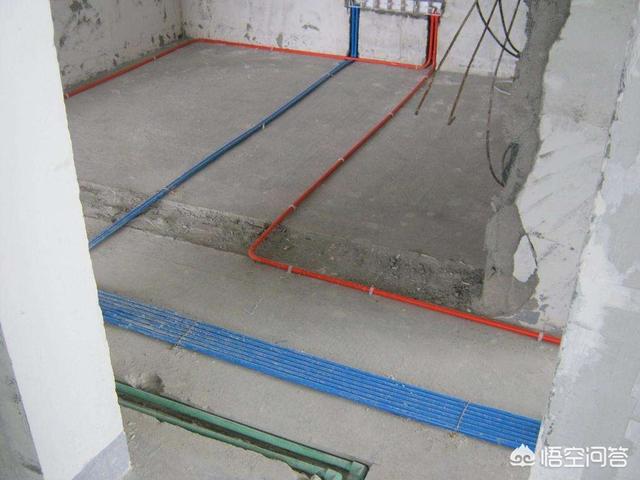

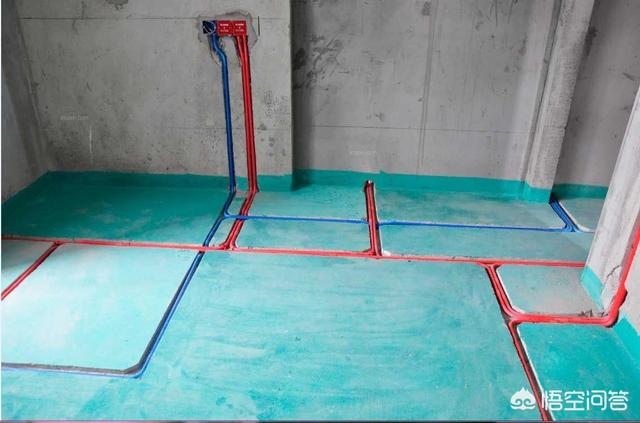

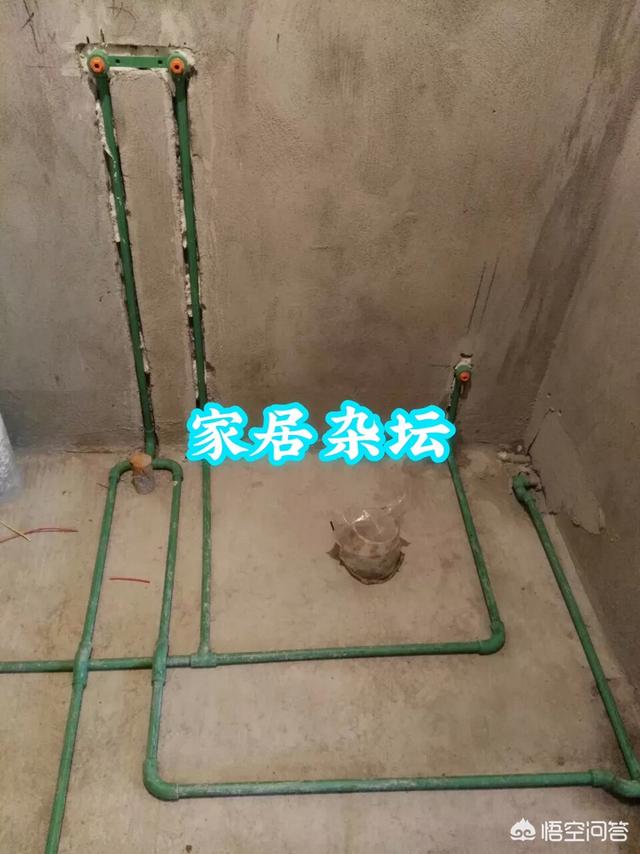

結構拆改后,水電工先進場,進行水電路的改造。

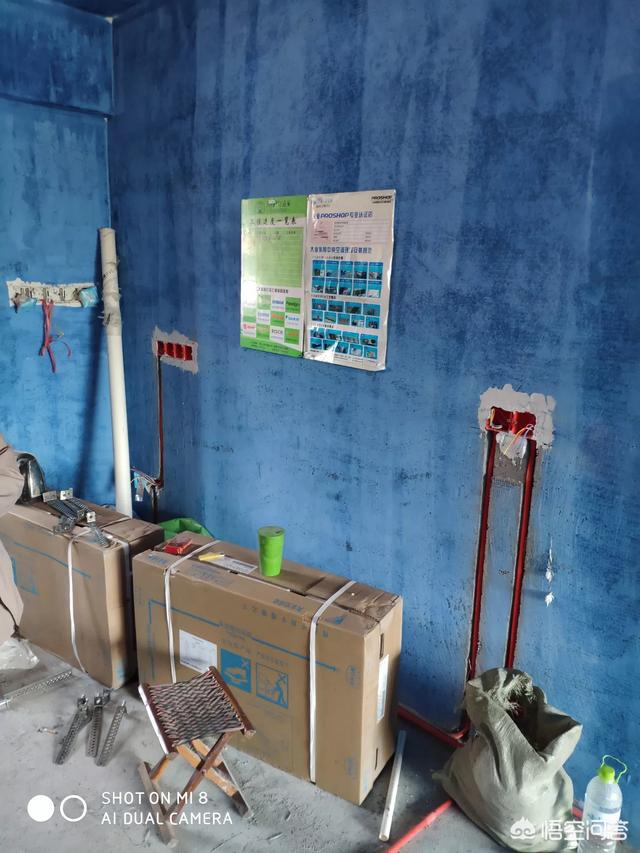

這個階段,如果有前置產品的,比如櫥柜、新風系統、中央空調、壁掛爐、水處理系統、浴缸等的,一定要確保具體的產品技術參數已經拿到了,水電工按要求施工即可。
7、木工工程
現在裝修,現場做家具的越來越少了,但吊頂、電視背景墻造型、砌石膏板墻等工作,還是由木工來完成的,木工在水電改造的后期階段就可以進場施工了。
8、瓦工工程

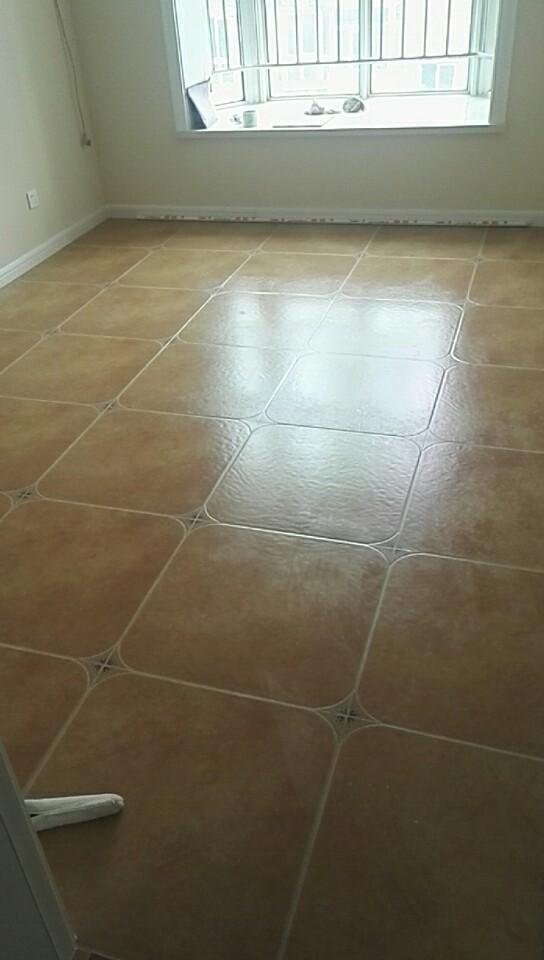

瓦工在木工工程的隱蔽工程部分完工后,瓦工就可以進場了,工期如果比較緊的話,木工和瓦工還可以同時進場。瓦工的主要工作就是砌墻體,做防水,貼瓷磚,地面水泥砂漿找平等工作。
上面的6、7、8三個環節是連接比較緊密,可能會存在交叉施工現象,或者是順序調整現象,比如先做完工,后做木工,也是可以的。
9、油工工程

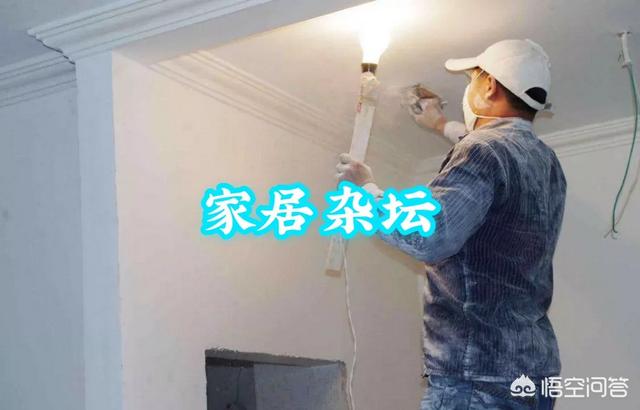

油工的主要工作就是處理墻面和頂面,首先是進行墻體找平,墻面嚴重不平的,需要用水泥砂漿找平,墻面一般不平的,可以用找平石膏找平,找平完后,再對墻面和頂面批刮耐水膩子,最后再刷漆或者讓壁紙廠家過來貼壁紙就可以了。
10、安裝工程

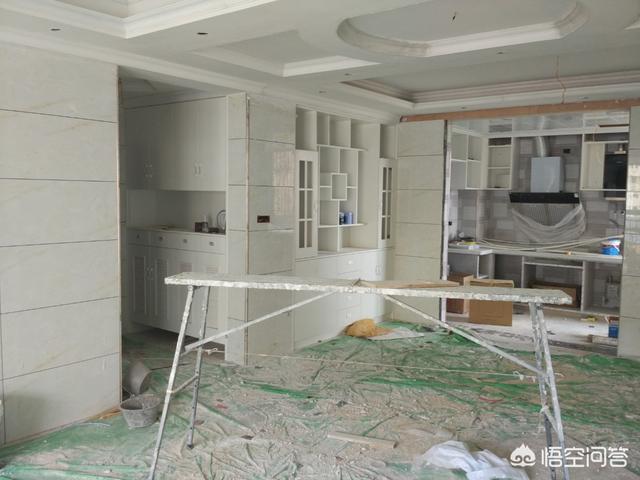

油工工程結束以后,硬裝工程基本也就結束了,這個時候基本上就應該和裝修公司或者施工隊進行硬裝項目的竣工驗收了。然后就開始陸陸續續的安裝一些主材產品了:

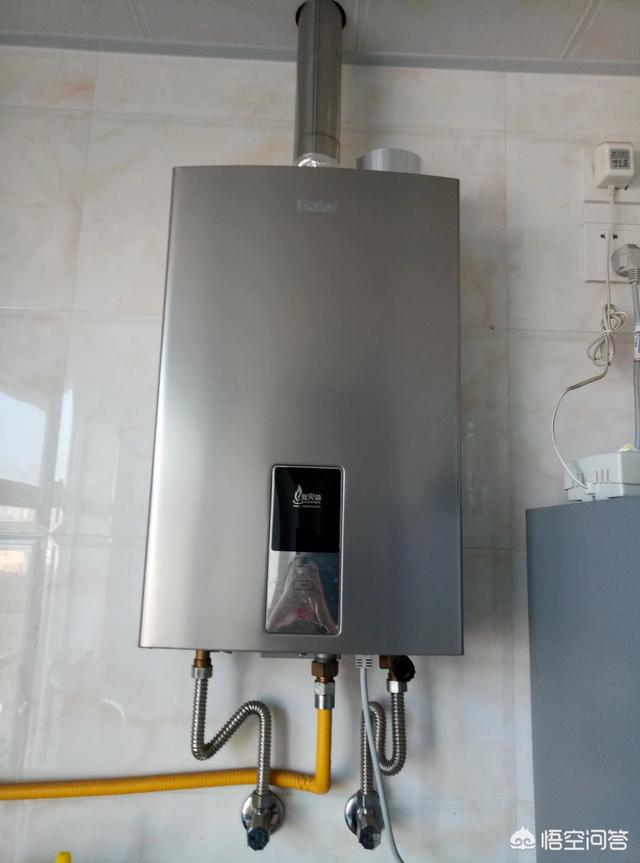

(1)安裝熱水器
(2)預埋煙機管道
(3)安裝集成吊頂
(4)櫥柜安裝
(5)地板安裝
需要提示的是,地板安裝前,要先通知地板廠家提前上門對地面的平整度進行檢查,如果平整度達不到地板廠家的要求,還需要施工隊過來重新對地面進行找平,直到合格為止。

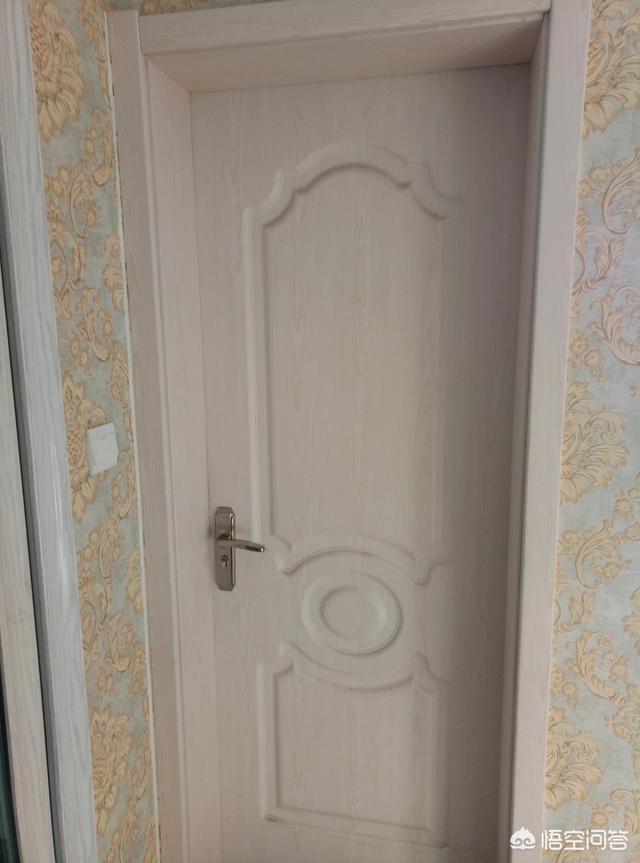

(6)木門安裝
(7)衣柜和壁柜安裝
(8)壁紙鋪裝
上面的(5)、(6)、(8)這三項,順序可以調整,各有利弊,不再細說,個人建議是先安裝地板再安裝木門和衣柜,安裝完定制衣柜再貼壁紙。
(9)開關面板燈具五金件安裝
這項工作是施工隊的工作,建議盡量把需要施工隊安裝的所有東西一次性全部購齊,一般一天之內全部都能完工,盡量不要讓他們再來第二次,否則會另外收費。
(10)潔具安裝
浴室柜、坐便器、淋浴房、花灑等安裝。
(11)空調安裝
如果是分體式空調,這個階段就可以安裝了。
11、開荒保潔
就是裝修后的第一次保潔,主要任務是把裝修留下的一些垃圾和痕跡鏟除掉,玻璃擦干凈,地面墻面清掃干凈等。這個階段的工作量比較大,盡可能找專業的保潔公司來完成。
12、軟裝和家電進場

(1)窗簾安裝
做完開荒保潔后,家里比較干凈了,就可以通知窗簾廠家上門安裝了。
(2)家具進場
(3)家電進場
(4)配飾進場
配飾就是一些花花草草、瓶瓶罐罐,布藝等產品就可以進場了,這也是一個漫長的過程,有的家庭都是邊住邊買的。
13、開窗通風

裝修完后,一般會開窗通風一段時間再入住,有人問需要多長時間,秀巢網小編只能說,沒有一定之規,畢竟,不同的裝修項目是不一樣的,一句話,空氣檢測合格后才能入住,這才是硬道理。
14、油工找補
經過一段時間的開窗通風后,墻面很可能會出現裂紋,另外,家具家電進場的時候,也難免會對墻面造成磕碰,這個時候,需要通知工長派油工再找補一下就可以了。
15、喬遷新居

空氣合格以后,就可以選擇一個好日子喬遷新居了,別忘了,招呼一幫親朋好友過來暖房啊!
以上就是秀巢網小編總結的從裝修到入住的15個步驟,大家不妨參考一下。另外,原創不易,都是一個字一個字碼出來的,未經允許,不得抄襲,如果覺得有幫助,就幫忙點個贊吧。謝謝!
