很多人一提裝修就有一種恐懼或者煩躁的心態,恐懼是因為不熟悉,是人的本能;有煩躁心態的人大多經歷過裝修,認為裝修是一個復雜且耗費精力的事。
其實以上這兩種心態都沒必要,裝修的本質是生活品質,它是我們追求便捷舒適生活的一個載體,看著夢想中的家在自己參與中一步步接近是一種很享受的事情,接下來我們用一個枯燥的長篇帶你了解裝修施工的詳細過程:
(裝修的具體流程南北方不太一樣,僅為北京地區裝修業主做參考)

這個長圖中分了58步,其實點開每一個節點都有額外的提醒與注意事項,實際操作中可以靈活應對:
D指 day 如-D 指提前
-D10 施工基礎信息
基礎信息就是我們裝修的大方向要確定,如
確認風格是為后續主材購買做定論,比如中式風格以黑紅為主色調,后續家具定制要避開白色系;現代簡約風格的裝修,就要依照該風格的黑白灰主色調進行選購主材及家具,這樣才能避免有的業主為現代簡約風格搭配豬肝紅色調的木門的尷尬場景了
裝修的第一目的是生活,自家布局要根據自己的生活習慣有一個清晰的思路,如爸爸喜歡喝茶,要預留出空間擺放茶海;老公愛吸煙的話要在他的書房添加換氣設備;又比如自己的習慣是用烘干機,陽臺要作為休閑區使用等
確認這些是為了能與設計師/工長溝通,畢竟大部分業主是非專業的,有些想法天馬行空不實用,比如之前有業主想在客廳墻面貼瓷磚,有的業主想在洗手臺地面鋪地板等等反常規的想法,這些只要一溝通就會被工長講道理的駁回,也方便業主即使調整方案及預想
- 有無新風 中央空調
- 地暖
- 櫥柜是定制磚夾櫥柜還是木櫥柜
- 熱水器類型 (電熱水器還是燃氣熱水器、亦或者即熱式電熱水器)
- 有無吊頂造型
- 有無壁掛馬桶
以上幾點是與水電相關的,施工開展起來后會短時間內用到,需提前確定(后面詳解原因及明細)
-D3 開工前事項
中央空調/新風系統、櫥柜、防盜門、窗戶、熱水器、暖氣/地暖、壁掛馬桶、嵌入式冰箱、隱形水龍頭/花灑、洗碗機、全屋凈水系統

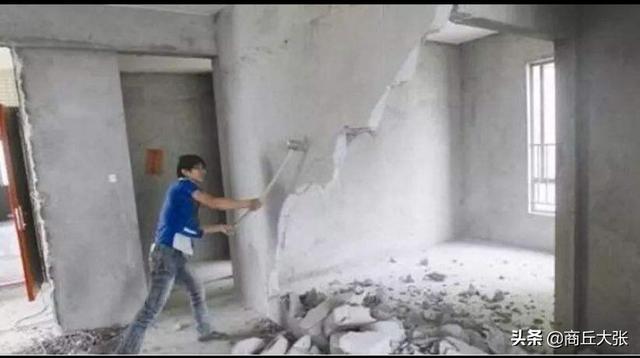

D1 正式開工(拆除進場)
D1 開工儀式/拆除交底 這一天就算是正式開工,一般是早上8-8:30(北京裝修時間一般為工作日8-12:00 14:00-18:00),舉行一個簡單的開工儀式及鑰匙交接
- 開工儀式后既是拆除交底,主要是跟業主一起將拆除階段的工作內容確認下,讓業主了解整個拆除階段的工作內容
1、主要是室內家具、門、墻地磚拆除、墻體拆除、鏟墻皮、拔木楔等
2、拆除還有一個重要工作就是現場檢查,尤其是老房子,下水是否通暢、上下水主管銹蝕情況、墻面空鼓情況等
3、做好物業要求的公共區域保護工作;保護室內下水口,安裝臨時馬桶等

臨時馬桶
D1天,業主需要做的事情:
- 通知燃氣公司(北京96777)上門拆燃氣表 施工方是無權改動燃氣系統,必須由燃氣公司操作,燃氣公司的拆表費用是80元
- 通知防盜門廠家上門測量 標準尺寸的防盜門都是現貨,而非標尺寸門的加工周期在30-45天
- 通知窗戶及櫥柜廠家D3上門測量 廚衛的窗戶因有瓷磚包裹,需等到D3時瓷磚拆完才能測量出準確數據
- 通知家具廠家D4 上門測量出具初步方案
- 若使用暖氣片,則通知暖氣廠家D4 上門拆暖氣并改管
D7 拆除結束并驗收
拆除工作完工后,師傅把現場清理干凈并將所有垃圾裝袋運往物業指定垃圾暫存點,業主/三方監理驗收
D8 水電交底
可以說,居住舒適性和便捷性方面,水電占絕對比重,因此業主對于水電的規劃務必仔細,當然,正規的設計師和施工隊伍都會給提供業主專業的引導
水電交底時,需要到場的廠家
- 新風系統/中央空調 廠家到現場與水電師傅進行溝通,確定內機位置、管道走向及電路控制 ps:中央空調可以內置控制模塊,后續可以擴展對接智能家居系統
2、櫥柜廠家、全屋凈水系統、壁掛鍋爐/熱水器廠家均需到場,主要是與櫥柜廠家確定設備在櫥柜內部的布局及水電位,確認好位置后,由櫥柜廠家現場指定水電位或者櫥柜廠家出具廚房水電位圖紙
ps:特殊設備如隱形花灑、部分恒溫花灑、隱形水龍頭等需要預埋操作的設備也需要廠家上門與水電師傅現場確認

暗裝花灑
3、有設計師時,設計師是必然要到場水電交底的,即使有水電圖紙,也需要設計師親自到場確認
D9 瓦工砌墻
因水電很可能在新建墻體上開槽布線,因此一般瓦工師傅會在水電施工前將新建墻體建好,但如果輕體面積較小或者新建墻體線路很少,也可后砌墻

新建墻體

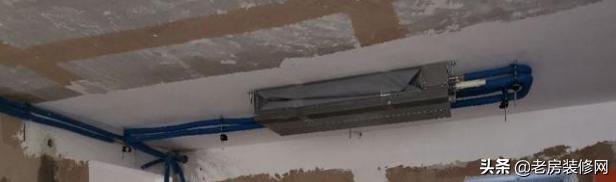

D9-D11 新風系統/中央空調施工
新風/中央空調在水電施工前,按照交底方案將內機安裝在制定位置,布線排管
此時需注意的是
1、新風管道較粗,水鉆穿梁時需要求廠家加固洞口,以免物業檢查
2、新風空調管線較多,切記督促廠家不要為了自己施工方便而影響吊頂高度
3、提醒避開窗簾盒、暗藏投影幕布等布局
4、提醒主機檢修口需預留出足夠空間

中央空調安裝

新風管道

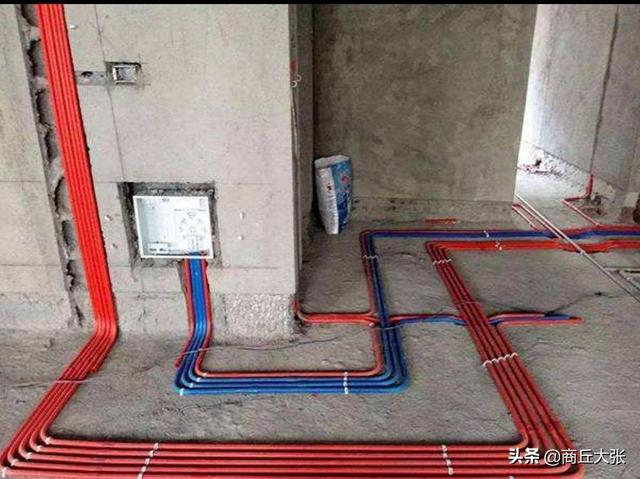

D12 水電施工
- 水電費用一般無法在最初報價中體現是因為每家需求不一樣,比如同樣一個兩居室,少的時候1萬多點的費用,多的時候近3萬費用,差別很大,因此在水電進場施工的2天內,裝修方需提供出水單費用預估清單經業主確認,這個預估與最終實際完成浮動不超過10%,如超出則以10%為上限結費
如費用預付超出了業主預算過多,可以隨時調整方案
水電預估是對業主的一種保護
- 業主此時需將壁掛馬桶、預埋式花灑、特殊地漏(長型或三角形)、預埋式水龍頭、前置過濾器、嵌入式浴缸送到現場以便水電施工

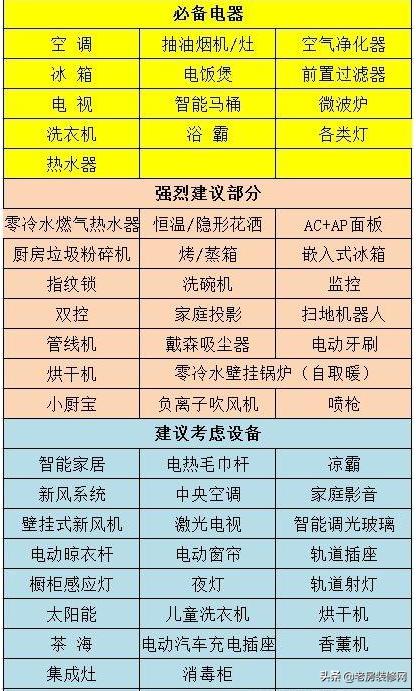

業主可根據下圖水電必需品/建議配置清單核對自家水電有無遺漏:

電器對照單
D19 水管壓力測試

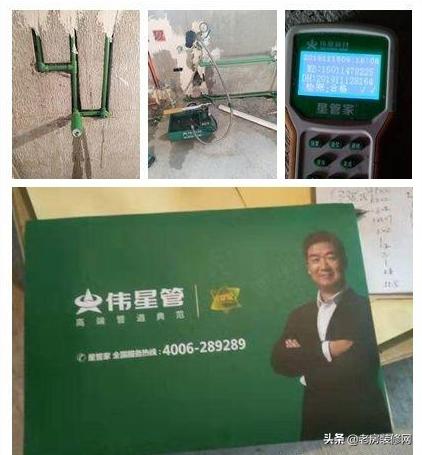

水路施工完畢后,水電師傅約廠家上門打壓測試并為業主上傳合格信息及質保卡

廠家打壓并出具質保卡(質保50年)
D20 水電完工
- 水電完工后 水電師傅會出具開關面板清單,將后續所需的所有水電配件提交給業主,業主/三方監理檢查水電位無誤后拍攝水電完工視頻及照片做云端保存,方便今后水電維修(施工方也會自行拍攝云端保存,避免業主視頻丟失)

開關面板清單
經常有業主詢問水電圖紙問題,在這里做一下解答:首先水電圖紙是設計師出具的施工圖,我們需要有請設計師,再者水電圖紙只是點位圖,施工后的點位上都有面板、開關、水龍頭等,是一眼就能看到的,而真正需要的是走線圖,這個圖是沒人能出具的;水電完工后的照片視頻是最直接有效的查看方式,也是最準確的;
另外還有驗收單及費用清單,業主驗收核對無誤后結該階段費用

D21 窗戶安裝
正確說法是窗戶拆除/安裝,安裝當天,窗戶廠家會先派專業拆除人員將舊窗戶拆掉回收(北京這邊舊窗戶是無法當做廢品處理的,一般是誰拆誰免費拿走處理),然后第二波人員將新定做的窗戶送到安裝
D23 地暖安裝

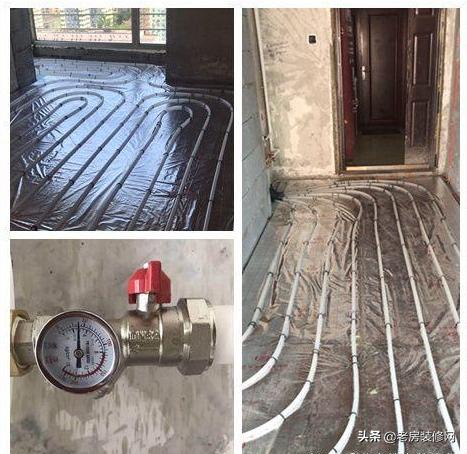

地暖安裝是在水電完工后,由地暖廠家負責施工

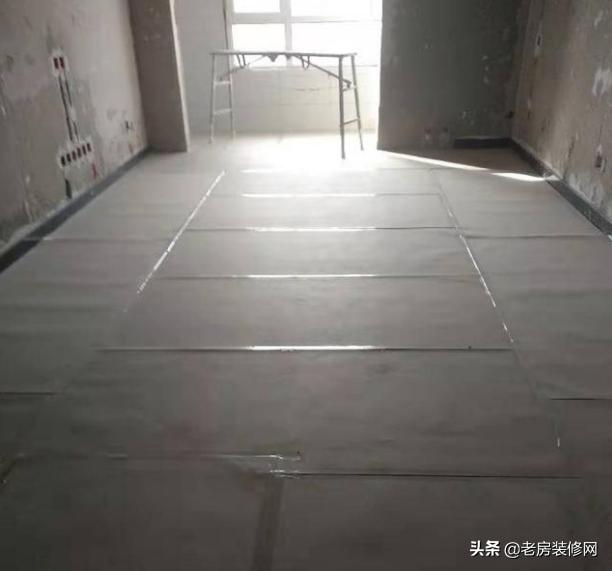

ps:地暖安裝完畢后,需預留壓力表并沖壓,拍下當時的壓力值照片留底,后續施工全過程都需要時刻查看壓力表有無明顯波動,如有異常需立即處理

地暖鋪設及管路打壓

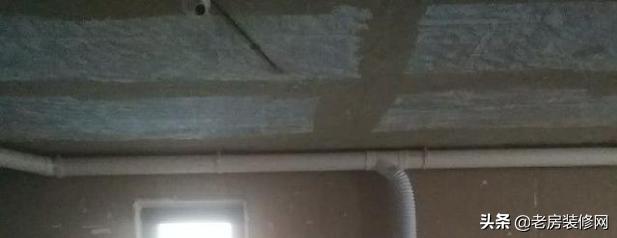

D24 地暖回填
理論上地暖回填是誰鋪設誰回填,原因是如果鋪設與回填是兩撥不同廠家的人員,出現問題容易扯皮;但有些地暖供貨商不提供回填工作,也可以由瓦工師傅回填施工

地暖回填
D27 木工進場
木工師傅進場第一件事也是與業主/設計師進行交底,再次確認木工工作內容及細節要求
木工師傅的工作范圍主要是:

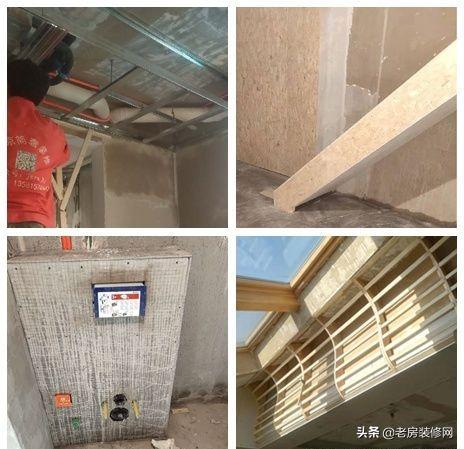

吊頂(平頂圈頂異形頂等等),窗簾盒、電視背景墻歐松板基底、樓梯基底、包壁掛馬桶、平貼線、家具等等

木工工作范圍
業主此時需要確認的事項是:筒燈型號(涉及到開孔尺寸),各類嵌入吊頂設備的型號尺寸,中央空調/新風系統的檢修口及出風口尺寸(也可以木工師傅與廠家對接),電視背景墻尺寸(可由廠家上門確認);
如廚衛為石膏板吊頂時,需將風道逆止閥及風管提前拿到工地以備木工師傅預先安裝
D35 木工完工驗收
業主/三方監理驗收
D37 瓦工進場
瓦工進場交底確認具體施工內容并確認過門石尺寸發送給業主
業主需配合的項目:
- 安排主材送貨到場 包括瓷磚、陽角線、卡子/水平卡(廠家免費贈送)、勾縫劑(廠家免費贈送)
- 業主將過門石尺寸交給石材廠家定制,廠家送貨時將窗臺石尺寸測量帶回去加工
- 安排地漏送貨到現場
- 如有地花等需提前送到現場交給瓦工師傅
- 淋浴房石基若采用預埋式安裝,則石基需安排廠家提前送貨

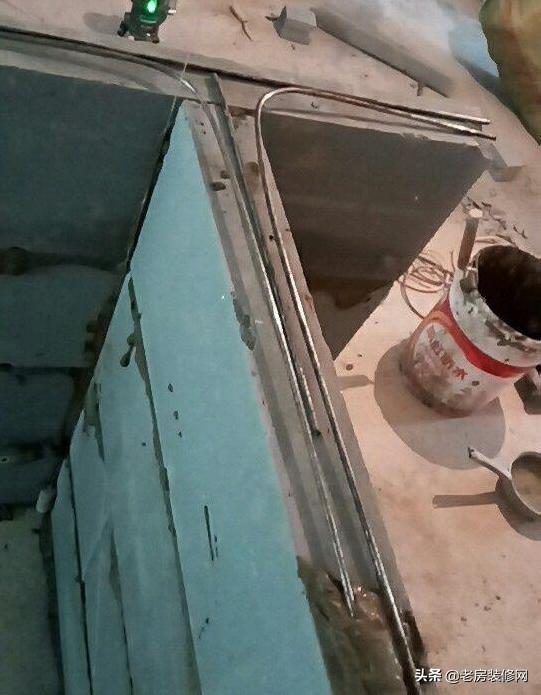

D39 防水施工及閉水試驗
瓦工師傅進場防水涂刷(地3遍墻2遍),涂刷完畢后會通知業主/物業/樓下業主進行閉水試驗,一般24-48小時(看物業規定),閉水合格后由物業/業主/樓下業主三方確認
D43 磚夾櫥柜制作
在廚房墻磚完工后進行磚夾櫥柜的制作

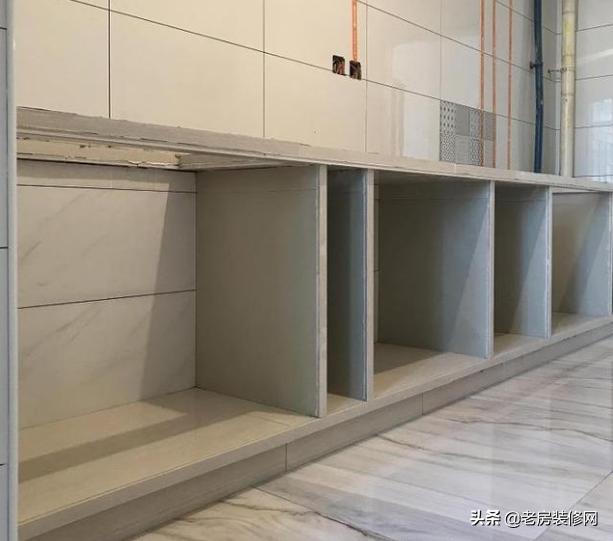

磚夾櫥柜
D49 防盜門安裝
防盜門的安裝時間是瓦工即將完工時,因瓦工材料較重,提前換門容易在材料運輸時產生磕碰
D52 瓦工完工
業主/三方監理驗收
業主需安排:
1、櫥柜/家具/木門廠家進行復尺
2、潔具衛浴廠家復尺
3、燃氣改管 電話96777預約燃氣改管
4、廚衛集成吊頂測量(等油工結束后安裝,都這油工打磨容易落灰)
D55 油工進場
油工是硬裝(半包)施工的最后一項,因油工作業的特殊性,每個步驟都需要足夠晾干,因此工期屬于最長的一個階段,并且油工施工階段正是家具、門及櫥柜的加工周期,業主切勿在這個階段催促施工,一切以質量為主;油工及材料進場后
油工施工主要內容:
- 地面保護 主要是對地磚鋪設纖維板保護,避免后續施工污染地磚

纖維板地面保護
2、墻頂面界面劑涂刷
3、墻頂面裂縫、吊頂石膏板拼接縫及線槽處理
4、陰陽角處理
5、底層石膏處理 底層石膏是決定墻面平整度的關鍵步驟,也是晾干周期最長的環節
PS:墻面處理分順平和垂平,一般報價為順平價格,垂平工藝操作復雜,費用較高
注:如有平貼線,則在石膏層做完后安裝平貼線
6、掛網 該工序是為防范后續墻頂面大裂縫的出現,一般施工方只在輕體墻掛網,我們是全墻面掛網
7、一遍膩子
8、二遍膩子 部分平整度不足的地方有可能需要第三遍膩子
9、打磨
10、底漆涂刷
11、一遍漆 二遍漆施工,如有深色漆,涂刷次數更多
D62 背景墻大板安裝
D70 油工完工
油工完工后打掃現場衛生,業主/三方監理驗收
業主需做的事情:保存好剩下的油漆以便后續補漆用
D75 瓷磚美縫施工
如有瓷磚踢腳線,則瓦工補完踢腳線后門縫還需上門一次
D77 壁紙/壁布安裝
D78 水電安裝及熱水器/壁掛鍋爐安裝
D79 暖氣、櫥柜及煙灶安裝
D80 木地板安裝
D81 室內門安裝
中央空調/新風系統出風口及檢修口安裝
D82 瓦工補踢腳
D83 美縫踢腳線處理
D84 家具安裝
D85 窗簾 晾衣桿安裝
全屋凈水系統+管線機安裝
D86 潔具衛浴/整體浴缸及其它五金安裝
D87 開荒保潔
D88 沙發等成套家具及家電進場
D.... 完工一個月(建議經過一個供暖季或通風季)進行油工補漆
